電子報 简体版

廣州瀝心沙大橋被撞斷的真正原因(多圖)

2024年2月25日發表

廣州瀝心沙大橋(人民報製圖)

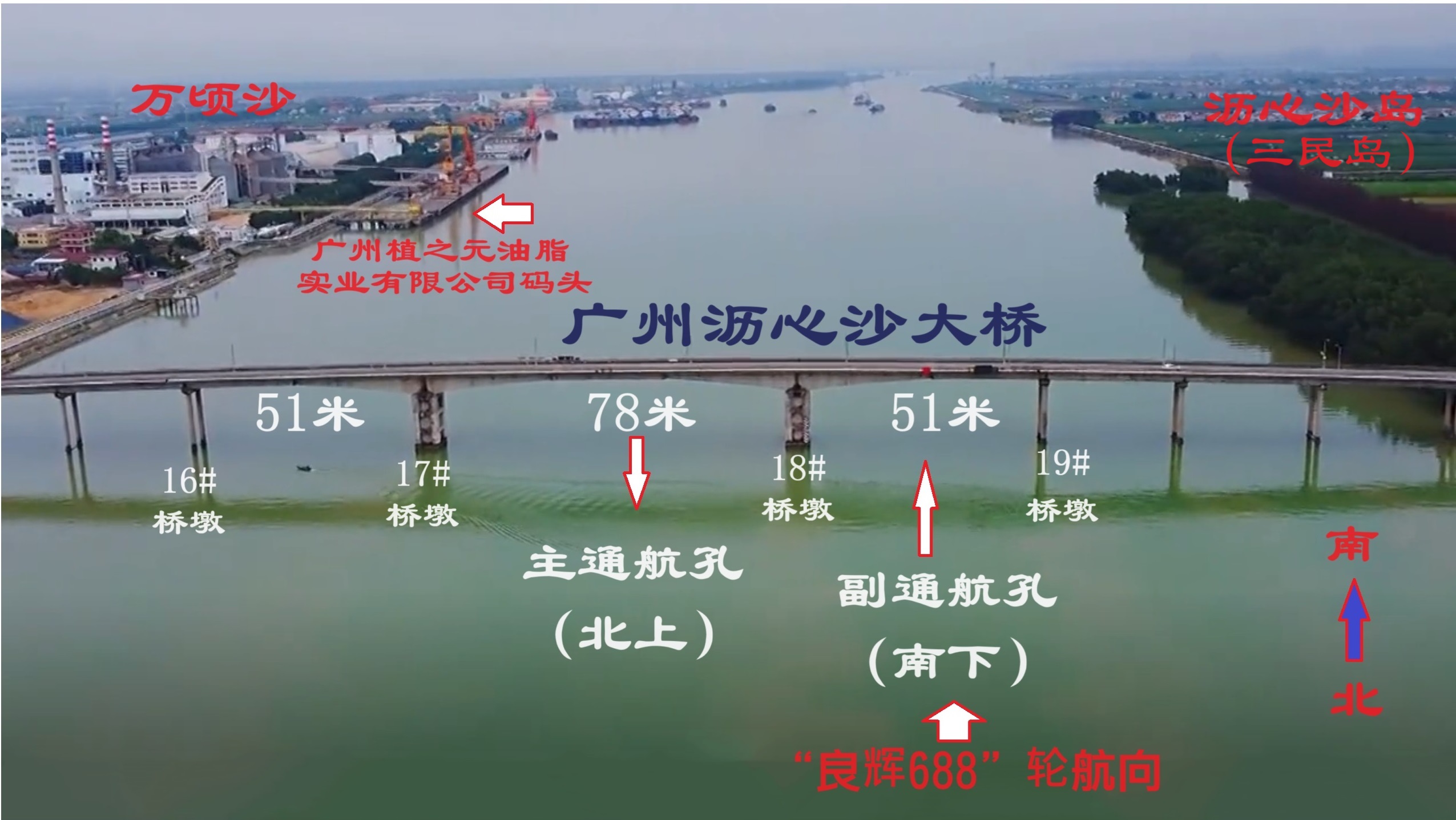

【人民報消息】(人民報記者李力平綜合報導)2024年2月22日清晨5點,一艘佛山5000噸的空載集裝箱船「良輝688」航行在廣州洪奇瀝水道時,撞到廣州南沙瀝心沙大橋,導致橋面斷裂,4輛車和1輛電動摩托車從斷裂處墜落,共造成5死3傷。 中共當局指是船員操作失當,肇事船主已被控制。 也有網友則指責是「豆腐渣工程」肇禍。 但真正的原因都不是這些。 佛山「良輝688」號集装箱船 根據船舶衛星自動識別系統(Automatic Identification System,AIS)顯示,佛山「良輝688」號貨櫃船的長度是60米,寬度是18米。 該船的下水日期是2016年4月, 船自身的總噸(GT-Gross tonnage)是2892, 載重噸位 (DWT-Deadweight tonnage)為4302噸。

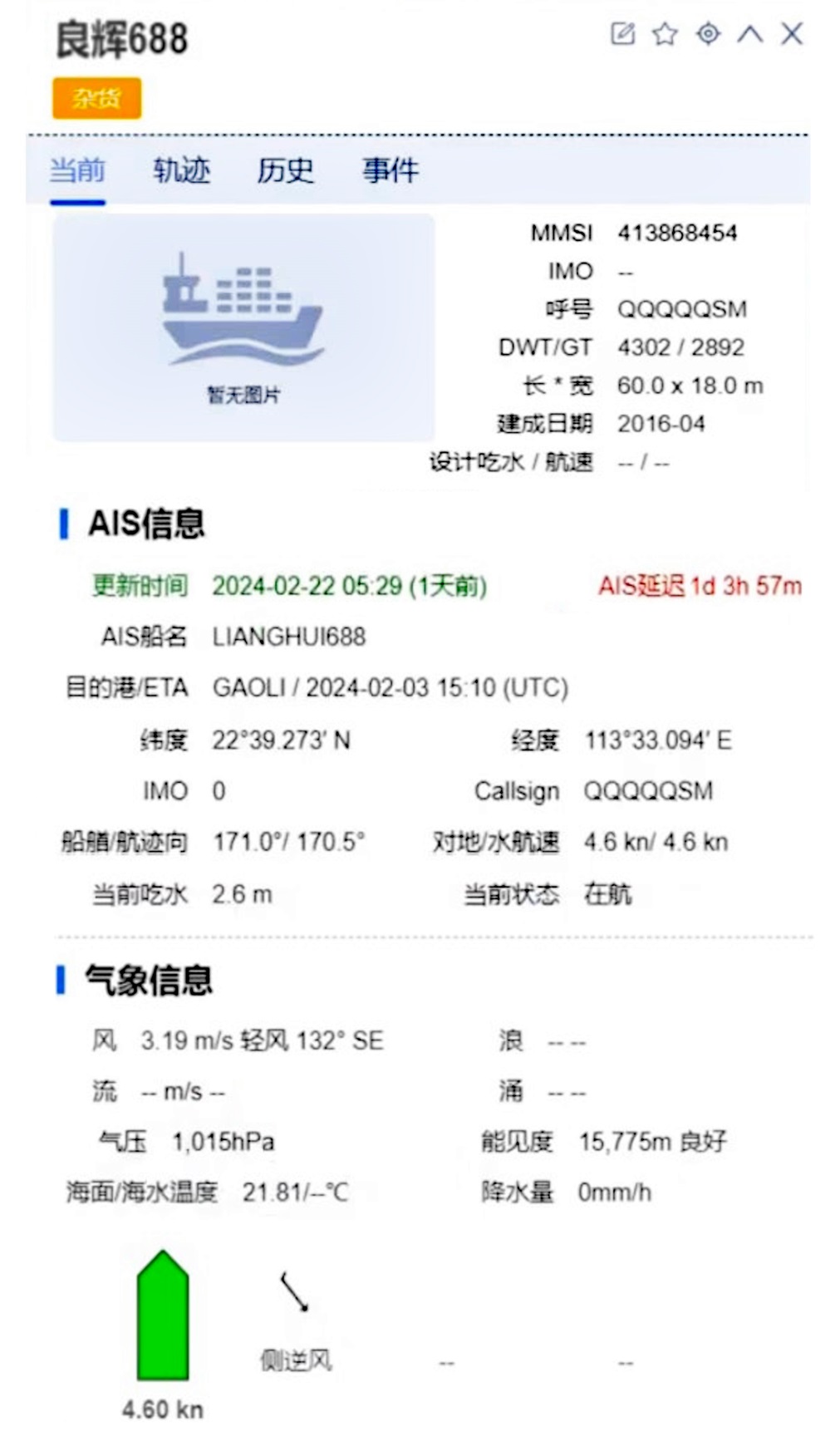

佛山「良輝688」號集装箱船碰撞時的航行數據 (船舶衛星自動識別系統截圖)
發生碰撞時的氣象訊息顯示,當時的風力是3.19公尺/秒,屬於輕風了。 當時沒有浪、水流和湧。 能見度也是好的。 碰撞時的航速是4.6節(1節等於每小時1海里),大概是8.5公里/小時。 所以,當時的航速是很慢的。 碰撞時,該船吃水是2.6米,我們就假設它是一個立方體。 那麼它排開水的體積就是60公尺 x 18公尺 x 2.6公尺=2808立方公尺。 也就是說該船排開水的重量就是2808噸。 這樣簡單的一個估算,空載的「良輝688」號貨櫃船當時是以超過2500噸的自身總重量,以4.6節(8.5公里/小時)的航速碰撞到這個橋的。 當時,在通過大橋南下的副通航橋孔時,空載的「良輝688」輪船身左舷觸碰大橋下行通航孔18號橋墩,隨後船失控、轉變了方向。由於大橋副通航孔寬度(51米)比船身的長度(60米)要短,導致船頭再次觸碰下行通航19號橋墩。這兩次觸碰,造成了通航孔上的橋面斷裂。 廣州瀝心沙大橋 瀝心沙大橋是廣州市南沙區萬頃沙鎮的一座跨越洪奇瀝水道的橋樑,於1994年4月29日建成通車。 大橋連接萬頃沙九湧及三民島(前稱「瀝心沙」)。 大橋是三民島連接外界唯一的陸路通道,橋上亦設有三民島唯一的供水管。 公開資訊顯示,大橋有一正兩副通航孔,其中主通航橋孔為北上通航航道,寬78米,副通航橋孔為南下通航航道,寬僅有51米,而這正是5000噸級的佛山籍貨櫃船「良輝688」輪南下時所必須航經的航孔。 洪奇瀝水道 洪奇瀝水道,位於廣東省珠江三角洲中部,北起佛山順德大良的板沙尾,上接李家沙水道和容桂水道,蜿蜒向東南,於廣州南沙區萬頃沙最南端的二十一湧西,通過洪奇門匯入珠江口伶仃洋。 全長41公里。 從地理位置來看,洪奇瀝水道緊鄰廣東第一大海港廣州南沙港,透過珠江口伶仃洋也能直達深圳西部港區,上接廣東唯一破億噸的內河大港佛山港,經由其進一步串聯起西江和北江。 所以,洪奇瀝水道在廣東河海聯運格局中扮演非常重要的角色。 根據《內河通航標準》,中國內河航道依可通航內河船舶的噸級劃分為7級,III級為可通航1000噸級的船舶,而最高等級為I級,可通航船舶噸級為3000噸級以上。 在廣州瀝心沙大橋通行的30年間,洪奇瀝水道經歷了幾次升級。 2010年,《全國內河航道與港口佈局規劃》將洪奇瀝水道納入珠三角高等級航道網建設中,隨後洪奇瀝水道航道整治工程推動,從原來的內河IV級水道升級為III級水道, 2019年實現竣工驗收。 過後,洪奇瀝水道新一輪升級很快又來了。 2020年12月,《廣東省航道發展規劃(2020-2035年)》對外發布,將洪奇瀝水道的發展規劃技術等級定為I級,並特別提到「跨河橋樑通航淨高按24米控制」。 2023年,在「橋樑建設」專業期刊第53卷第5期(Bridge Construction, Vol. 53, No.5, 2023)名為《廣州瀝心沙大橋複合防撞裝置抗撞性能分析》的學術論文中提到,廣東省為了發展需要,將該橋跨越的洪奇瀝水道的航道等級由Ⅲ級提升至Ⅰ級。 而這次出事的佛山「良輝688」輪,為5000噸級的貨櫃船,可見目前洪奇瀝水道已經是按照I級(最高等級內河航道)來運作了。

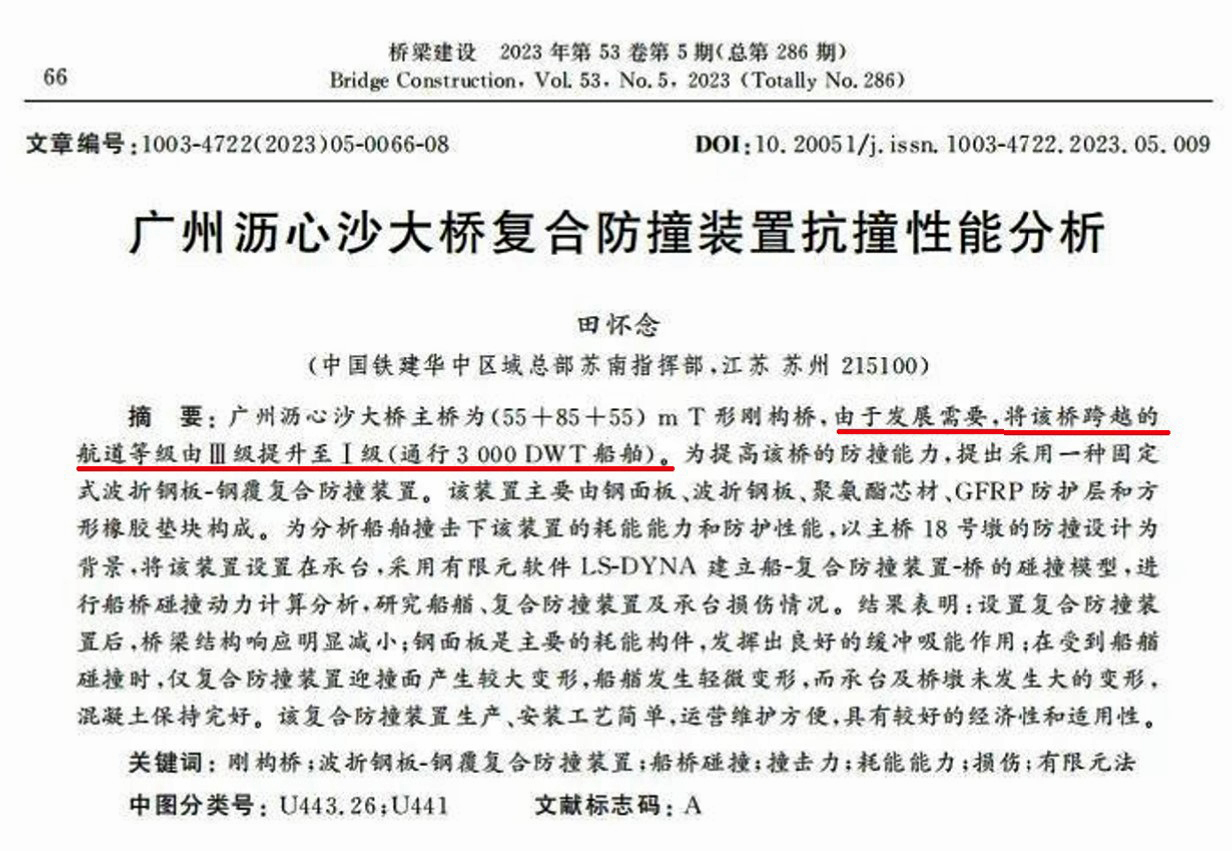

《廣州瀝心沙大橋複合防撞裝置抗撞性能分析》學術論文(網絡圖片)
大橋被撞斷的真正原因
廣州市南沙區通航橋樑防撞能力加固提升工程(網絡圖片)

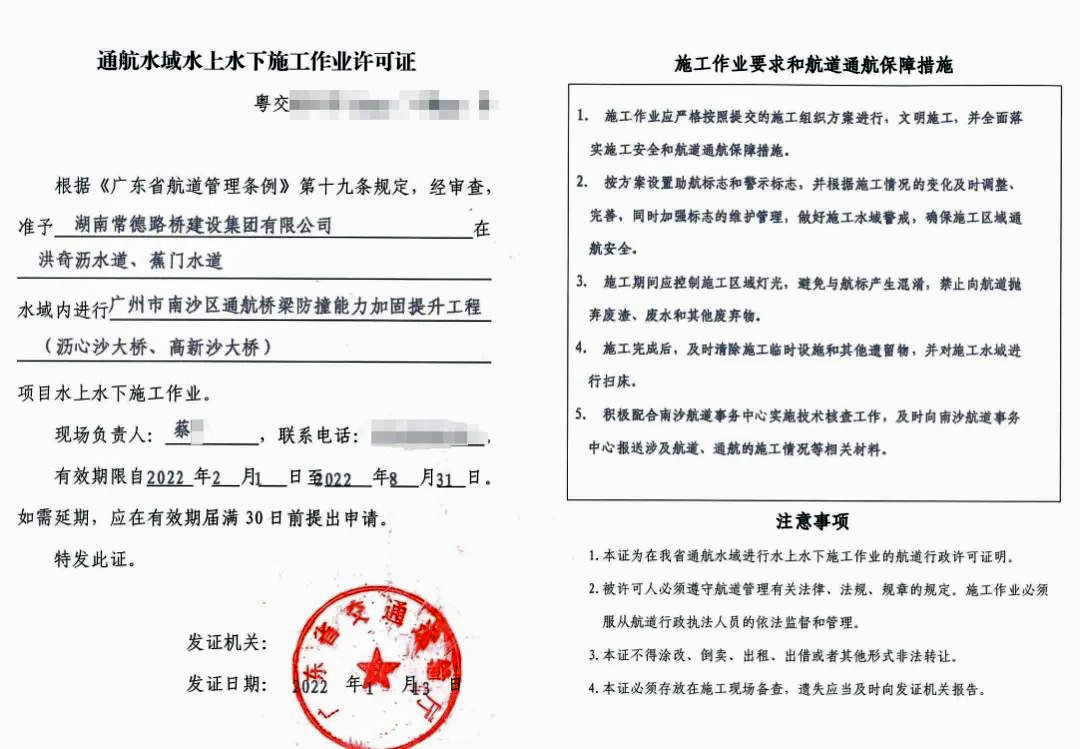

2021年10月,廣東省交通運輸廳推出了《關於廣州市南沙區通航橋樑防撞能力加固提升工程(瀝心沙大橋、高新沙大橋)航道通航條件影響評價的審核意見》,其中指出,擬對瀝心沙大橋通航孔橋墩(16#、17#、18#、19#橋墩)加裝附著式防撞設施。 廣州南沙海事處發布的資料顯示,加固提升工施工作業時間為2022年4月12日至2022年9月15日,工程由湖南常德路橋建設集團股份有限公司施工。 但廣州南沙海事處後來連續兩次發布工程延期訊息,分別延期至2023年3月15日、2023年8月31日。 更令人費解的是,2023年9月4日,廣東省交通運輸廳再一次發布延期公告,將該作業有效期限延期至2024年8月31日! 公告內均未提到工程延期原因,這實在是匪夷所思。 中共地方官員為了追求自身的最大經濟利益,把航道升級了,但卻一直拖延相應的對瀝心沙大橋的升級改造,完全無視眾多過橋老百姓的生命安全。
中國交通部發布的《內河通航標準》(GB 50139―2014)珠江三角洲部分(網絡圖片)

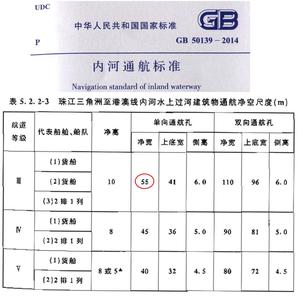

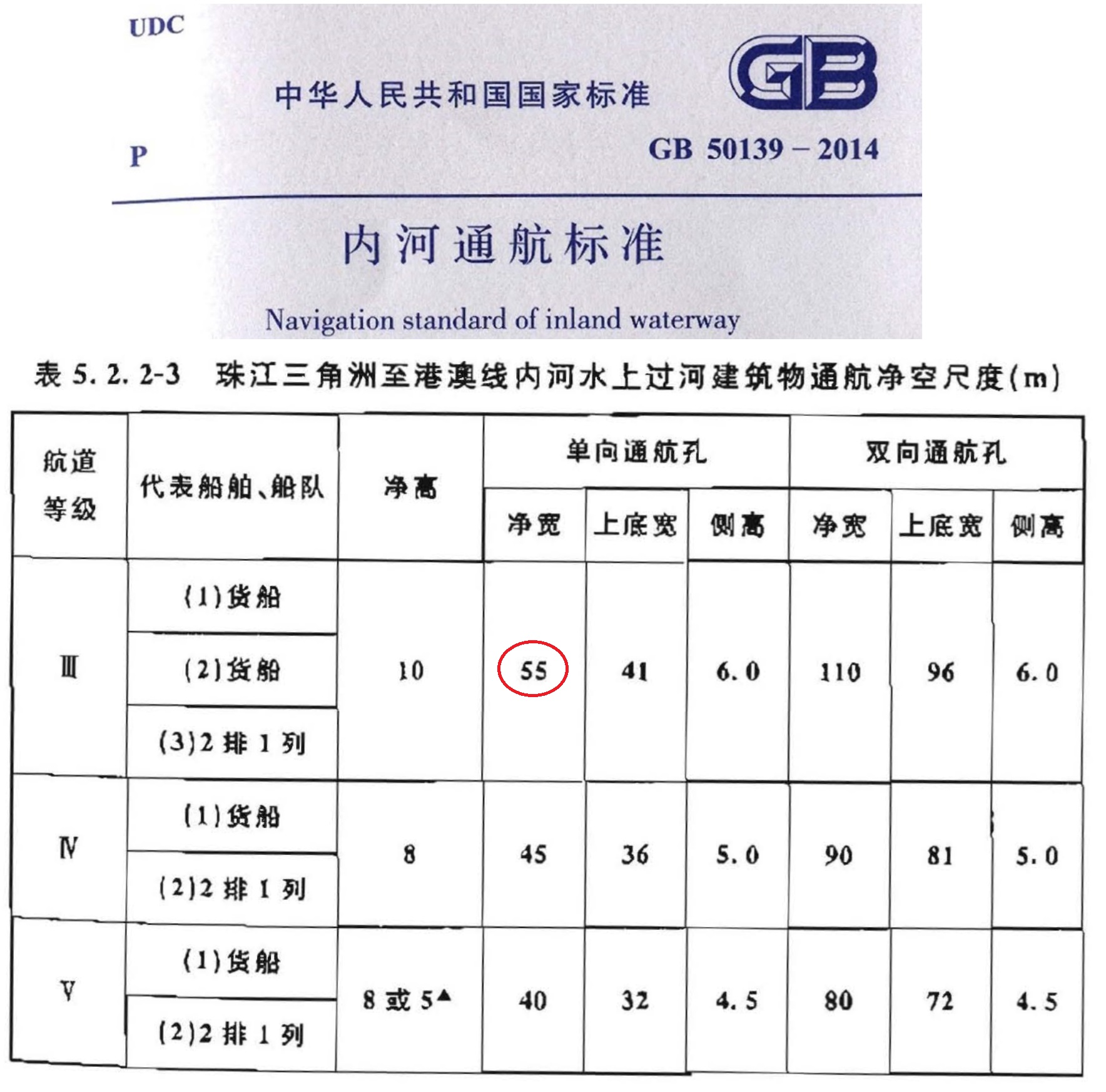

依照中國交通部發布的《內河通航標準》(GB 50139―2014),對珠江三角洲 IV、III級航道的單向航行的大橋橋孔寬度要求分別為45米、55米。佛山「良輝688」輪,則為5000噸級的貨櫃船,應該只能在一級航道航行。當時,這艘大船因為是南下航行,故必須通過瀝心沙大橋的南下副通航橋孔,兩個橋墩(#18、#19橋墩)之間的通航寬度僅僅只有51米(如果加上兩邊橋墩的寬度,總寬度是55米)。 這個寬度連3級航道的橋孔通航寬度標準都達不到(55米),卻允許通過一艘需要1級航道的5000噸級的大船。這種情況下,大橋遲早有一天會被撞的。同時,中共廣東地方當局又一再延遲對大橋的升級改造。這樣一來,大橋被撞斷就成了一個必然的結果。所以,真正需要負最大責任的就是中共廣東地方政府官員。中共為了經濟利益,根本就是在草菅人命。大家可以看到,中共的規章制度定的再好、再漂亮,中共自己都不會去遵守執行,那只不過是用來引誘外國人來投資的、用來欺騙人民的。 △

分享:

人氣:108,642


如果您喜歡本文章,歡迎捐款和支持!






真完了!海外華人回國見聞:民間情緒巨變!走線出來的,回國後就後悔了!
真完了!海外華人回國見聞:民間情緒巨變!走線出來的,回國後就後悔了!
趙安吉沉塘亡,中共為何謊稱其車禍身亡?是因為知道的太多被滅口?
趙安吉沉塘亡,中共為何謊稱其車禍身亡?是因為知道的太多被滅口?
北京城疫情延燒 民眾惶恐| #人民報
北京城疫情延燒 民眾惶恐| #人民報
中國經濟標竿轟然倒塌!外國人走光了!浦東國際機場歸零 一片慘淡!
中國經濟標竿轟然倒塌!外國人走光了!浦東國際機場歸零 一片慘淡!


人民報網站服務條款

關於我們

反饋信箱:[email protected]
